打造近65公里砂石运输通道!黄河古贤水利枢纽工程建设提速
(来源:砂石骨料网)
近日,位于黄河晋陕大峡谷的黄河古贤水利枢纽工程(以下简称“古贤工程”)建设进入攻坚阶段。作为“十四五”规划102项重大工程之一,该工程自2024年7月开工以来全速推进,目前双导流洞正冲刺年底全线贯通目标,项目建成后将为黄河流域生态保护和高质量发展筑牢水利支撑。

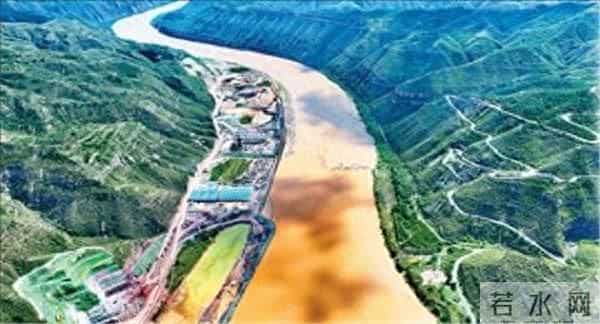

古贤工程前期临建施工现场

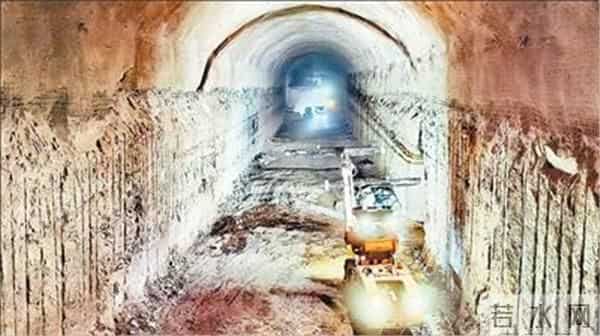

古贤工程导流洞正进行开挖施工
双导流洞掘进近九成
科技破解复杂地质难题
“导流洞是大河截流的关键,我们正全力以赴向年底全线贯通冲刺。”黄河古贤水利枢纽有限公司工程建设部工程师周德文介绍,左岸山崖间两条长度均超1千米的导流洞目前推进顺利,首层已于9月26日贯通,第二层开挖完成90%,第三层推进至30%。
记者探访现场看到,隧洞内通风降尘管道、照明灯带与智能监测设备布置有序,“钻孔、装药、爆破”等7个施工步骤环环相扣,实现每10小时掘进3米的稳定进度。但工程建设并非一帆风顺,黄河古贤水利枢纽有限公司总工程师刘庆亮表示,工程面临“千层饼”式复杂地质——紫红色砂岩、粉砂岩与泥岩互层分布,围岩稳定性差,给特大型断面开挖带来极大挑战。
为攻克难题,工程团队打出“科技组合拳”:通过三维模型模拟隧洞环境,运用地质雷达开展“超前CT扫描”,提前摸清前方30米地质条件;智能凿岩台车、拱架安装台车等设备轮番上阵,采用三层开挖、首尾双向对挖模式,特殊部位用胀壳式预应力锚杆随挖随护,既加固围岩又提升施工安全,确保导流洞掘进有序推进。
数字孪生赋能
打造水利新质生产力标杆
古贤工程坝高219.5米,混凝土浇筑量超1800万立方米,是当今世界红层地基上坝高最高、浇筑规模最大的碾压混凝土重力坝。面对复杂地质和65千米外骨料运输的双重挑战,工程团队协同攻关,采取深齿槽、抗剪洞等措施破解坝基稳定难题,通过带式输送机输料+全流程监控技术,攻克浇筑强度与温控难题。
更值得关注的是,工程同步打造“数字孪生体”,构建“天空地水工”一体化监测网。在刘庆亮的电脑屏幕上,动态三维数字大坝与实体工程实时同步,算据、算法、算力驱动的“智慧中枢”实时采集隧洞状况、人员车辆位置等数据,经智能算法快速处理实现分钟级响应,让工程建设从“黑箱”变为透明可控。
“作为全国12个智能大坝建设试点之一,我们将持续完善预报、预警、预演、预案功能体系,打造‘智慧古贤’。”刘庆亮表示,数字化、智能化技术的深度应用,正推动工程成为水利行业新质生产力标杆。
一坝兼具防洪减淤、供水发电多重效益
古贤工程控制着黄河流域65%的面积、73%的水量和60%的泥沙,建成后将发挥多重综合效益。在防洪减淤方面,工程以60.5亿立方米死库容、80亿立方米拦沙库容,可补充小浪底水库调水调沙动力,削减三门峡水库入库洪水,使潼关高程最大下降2.94米,有效减轻黄河、渭河下游淤积。
水资源调配领域,大坝两岸引水口将实现自流取水,改善晋陕两地扬黄工程供水不稳、成本高的问题。南水北调西线工程生效前后,年供水量将分别达23.46亿立方米和36.62亿立方米,29年可实现河道外跨年补水,保障中下游供水和生态流量稳定。
此外,工程每年将生产64亿千瓦时绿电,助力能源保供;水库蓄水后形成的200千米生态廊道和220平方千米水面,将调节库区小气候、推动林果产业发展;科学布局的通航码头,还将满足沿线居民出行需求。
来源:人民日报、中国经济导报
